【大方作品】重百新溉路項目3#、4#樓幕墻裝飾工程
- 分類:公司作品
- 作者:
- 來源:
- 發布時間:2024-09-14
- 訪問量:0
【概要描述】重百新溉路項目位于重慶市兩江新區人和組團 M 標準分區 M24-2/03 地塊,在新溉路北側,輕軌3號線鄭家院子站與唐家院子站之間,占地面積 18199.22㎡,總建筑面積 64858.02㎡。
大方裝飾整體幕墻項目涉及3#、4#樓幕墻裝飾工程,包含玻璃幕墻、石材幕墻、鋁單板幕墻、玻璃雨棚和外墻涂料。
【大方作品】重百新溉路項目3#、4#樓幕墻裝飾工程
【概要描述】重百新溉路項目位于重慶市兩江新區人和組團 M 標準分區 M24-2/03 地塊,在新溉路北側,輕軌3號線鄭家院子站與唐家院子站之間,占地面積 18199.22㎡,總建筑面積 64858.02㎡。
大方裝飾整體幕墻項目涉及3#、4#樓幕墻裝飾工程,包含玻璃幕墻、石材幕墻、鋁單板幕墻、玻璃雨棚和外墻涂料。
- 分類:公司作品
- 作者:
- 來源:
- 發布時間:2024-09-14
- 訪問量:0
項目名稱:重百新溉路項目3#、4#樓幕墻裝飾工程
合同工期:100日歷天
工程總造價:1335萬元
項目規模:玻璃幕墻約6000㎡,石材幕墻約6000㎡,鋁單板幕墻約1500㎡,玻璃雨棚約600㎡,外墻涂料約450㎡
01項目簡介
重百新溉路項目位于重慶市兩江新區人和組團 M 標準分區 M24-2/03 地塊,在新溉路北側,輕軌3號線鄭家院子站與唐家院子站之間,占地面積 18199.22㎡,總建筑面積 64858.02㎡。
大方裝飾整體幕墻項目涉及3#、4#樓幕墻裝飾工程,包含玻璃幕墻、石材幕墻、鋁單板幕墻、玻璃雨棚和外墻涂料。
02項目難點
工期緊、任務重
合同施工日期為100日歷天,如果按原計劃工期正常施工,施工時間綽綽有余。但因前期受進場條件的影響,辦理施工手續耗時近2個月,致使我司原本充裕的工期變得十分緊張,為此我司緊急召開關于《重百新溉路項目3#、4#樓幕墻裝飾工程》搶工期專題會議,決定不惜一切代價完成施工。對此,我司調整了勞動力的投入、現場夜間加班、材料的采購及加工、商務對接、現場復檢(玻璃四性、結構膠、鋼材、石材、鋁合金的復檢)等,確保工程保質保期完成。最終項目在2021年6月21日取得施工許可證后正式開工,并在2021年9月15日移交使用,幕墻安裝施工僅用93天完工。
協調作業、做到有序施工
本項目幕墻工程與其他工程裝修裝飾(包括水、暖、通風空調、強弱電安裝工程)齊頭并進,交叉施工,因此必須協調好各工序、工種做到有序施工。開工后,我司根據施工經驗判斷目前勞動力無法滿足要求,所以又投入了5個班組施工(3#樓玻璃幕墻2個班組、石材幕墻1個班組,4#樓石材幕墻1個班組、玻璃幕墻1個班組),并合理緊湊的安排勞務班組作業時間、調整班組施工作業時間,安排夜間材料加工、夜間加班滿焊等措施,以保證工程質量、按期完工。
由于本工程是多家單位同時進場、同時施工,每家單位都需要場地堆放材料,但項目使用占地面積有限,因此必須合理安排好施工作業面及材料到場順序。另外由于本項目處于市中心,對此我司還制定了晚上加班的降音、降噪專項施工方案,避免出現擾民現象。
03科學管理、精心施工
本項目對原材料、材料復驗、分項施工質量進行嚴格控制,防范加工單位偷工減料。對石材盡可能減少出現的色差、色斑并對其厚度進行重點檢查;其次檢查不銹鋼螺栓滿足設計要求的抗剪強度;對龍骨采用的槽鋼和角鋼重點檢查熱鍍鋅層,進行現場見證取樣并送試驗室測試,同時檢查骨架的避雷措施是否達到設計要求。
在施工中重點控制焊接、防腐是否到位,查看焊縫是否滿足設計、施工規范要求。對石材、幕墻的安裝階段,要求作業單位進行掛線,認真檢查垂直度、平整度、豎縫、水平縫等,以保證工程質量。

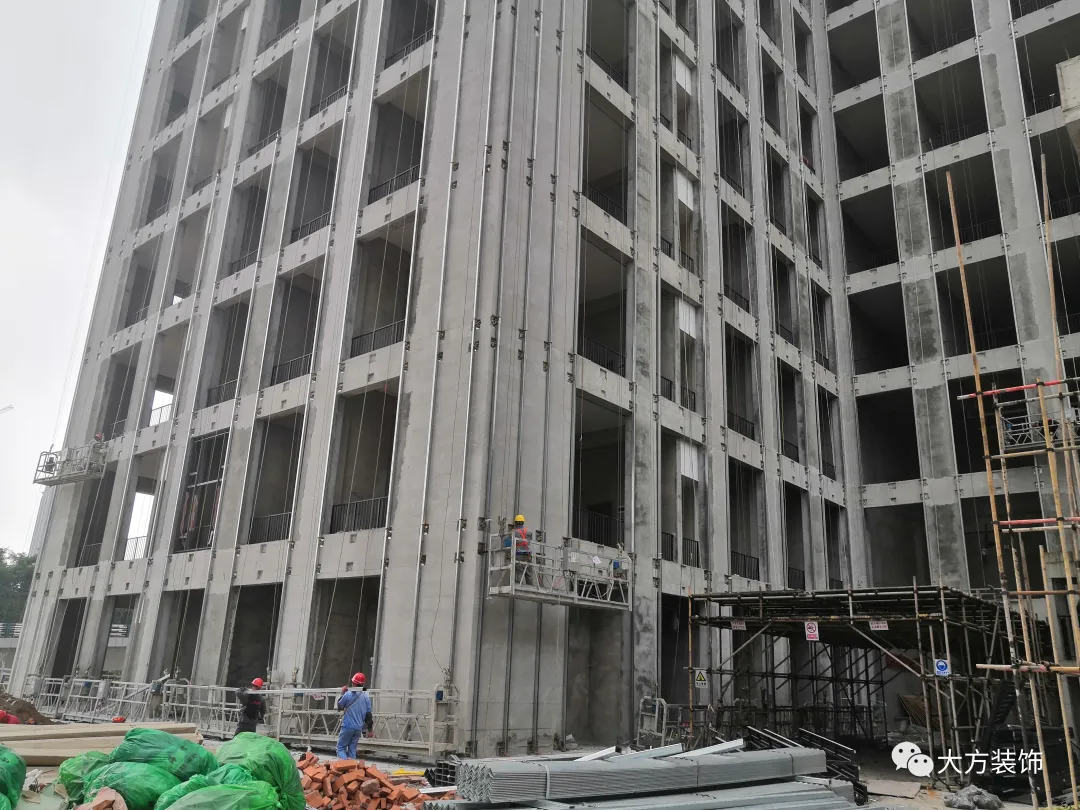

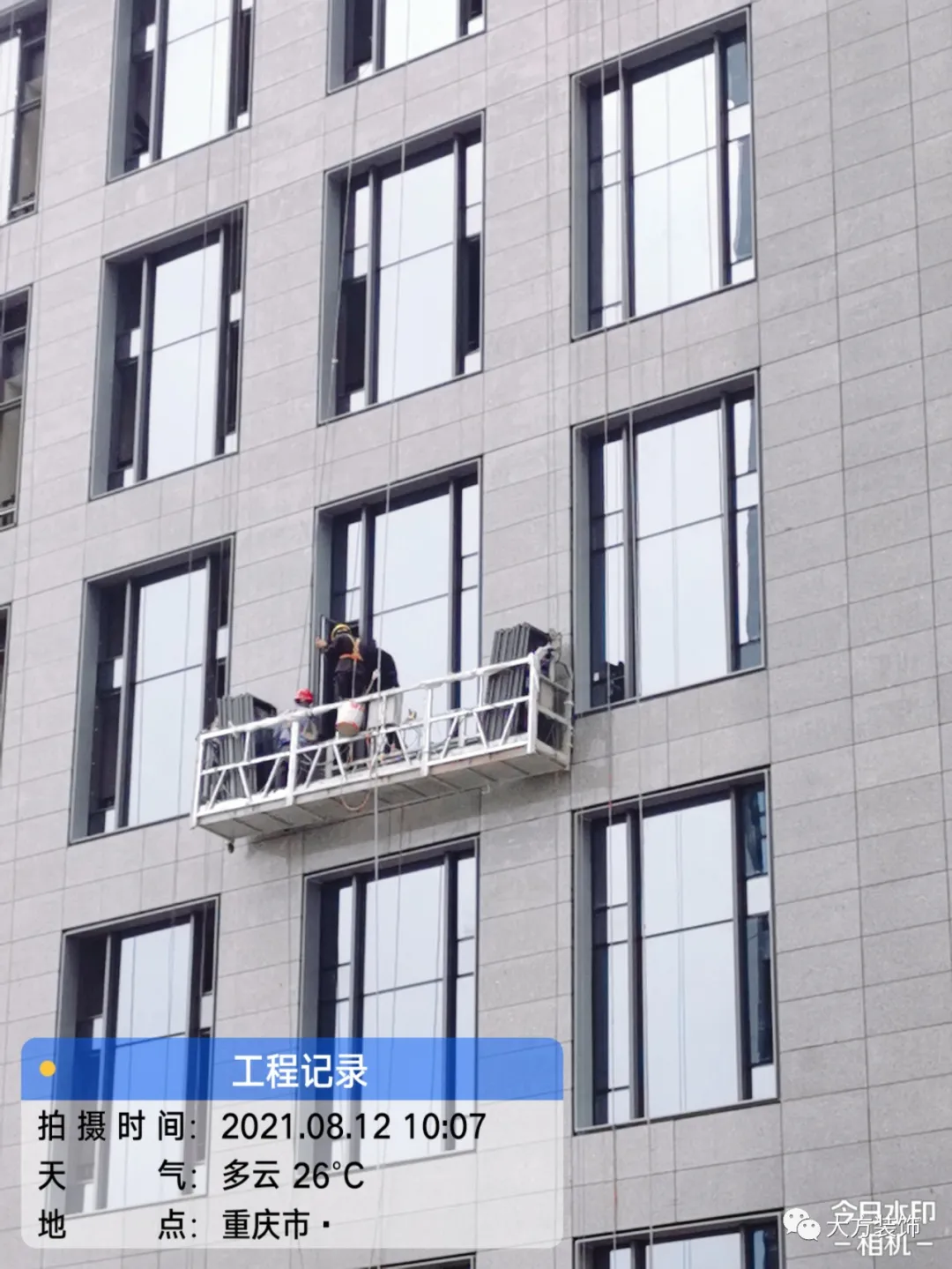

建筑外觀展示:
END
掃二維碼用手機看

全國客服熱線:023-67720110
公司地址:重慶市渝北區新牌坊新溉路6號中渝·都會9號16樓
電 話:023-67720110 67722490
傳 真:023-67720259
郵 編:401147
郵 箱:cqdfzs@vip.sina.com

-掃描關注我們-
Copyright ? 2020 重慶大方建設工程有限公司 版權所有
網站建設:中企動力 重慶
