項目簡介
Project Introduction
重慶東站位于重慶中心城區南岸茶園片區,站房樞紐總建筑面積達122萬平方米,是我國西部地區目前最大高鐵樞紐。我司承建該項目配套(西北樓、東南樓、西南樓)消防工程,施工面積約25萬平方米,項目造價約4300萬元。
項目名稱:重慶東站站房基配套綜合交通樞紐工程(西北樓、東南樓、西南樓)消防工程
施工面積:250000平方米
項目造價:約4300萬元
項目工期:約300日歷天
總包單位:
中鐵八局集團有限公司(東南樓)
中鐵建工集團有限公司(西北樓、西南樓)
消防分包單位:
重慶大方建設工程有限公司
PART .01
筑牢東站“消防動力核心”

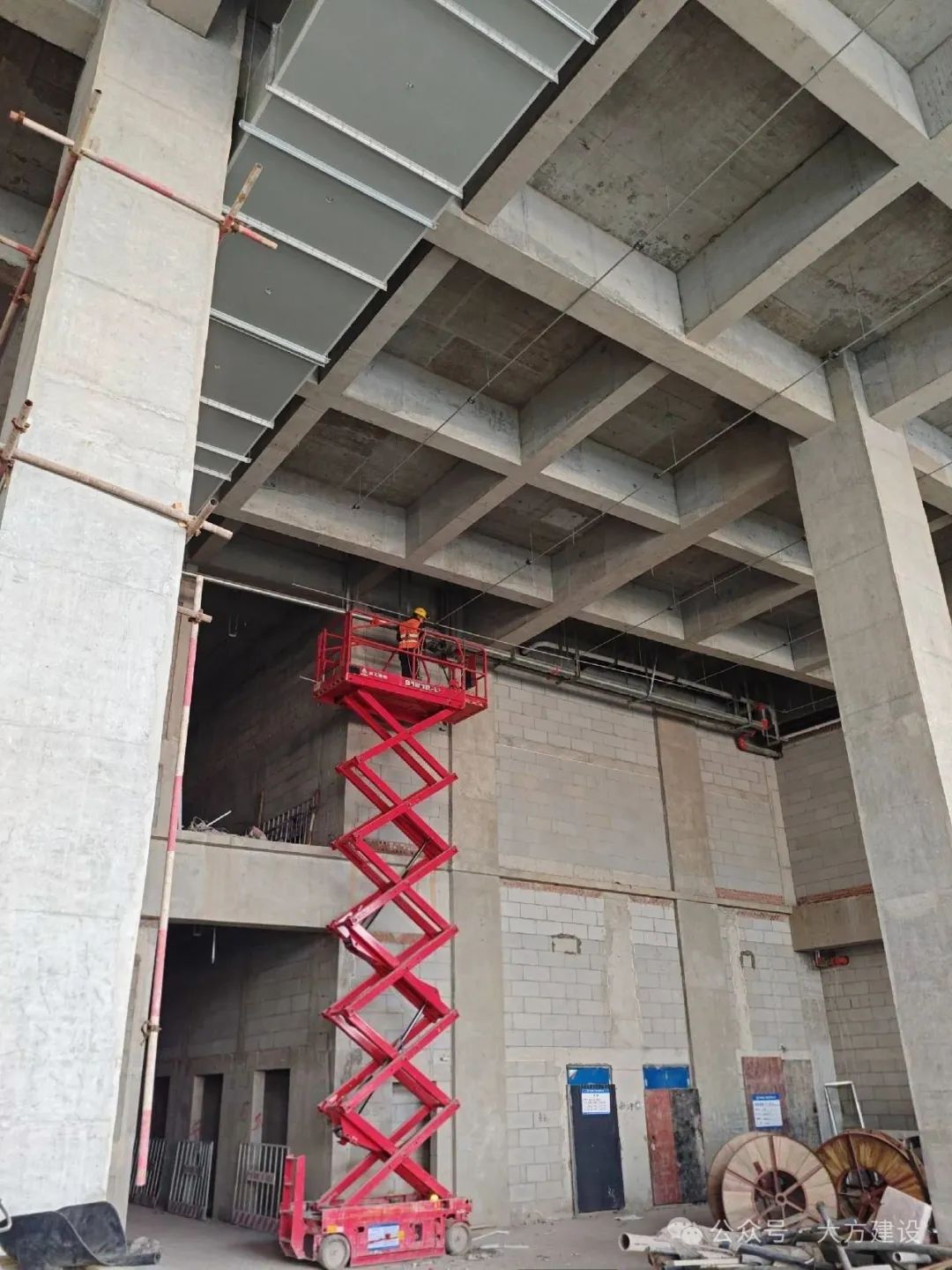

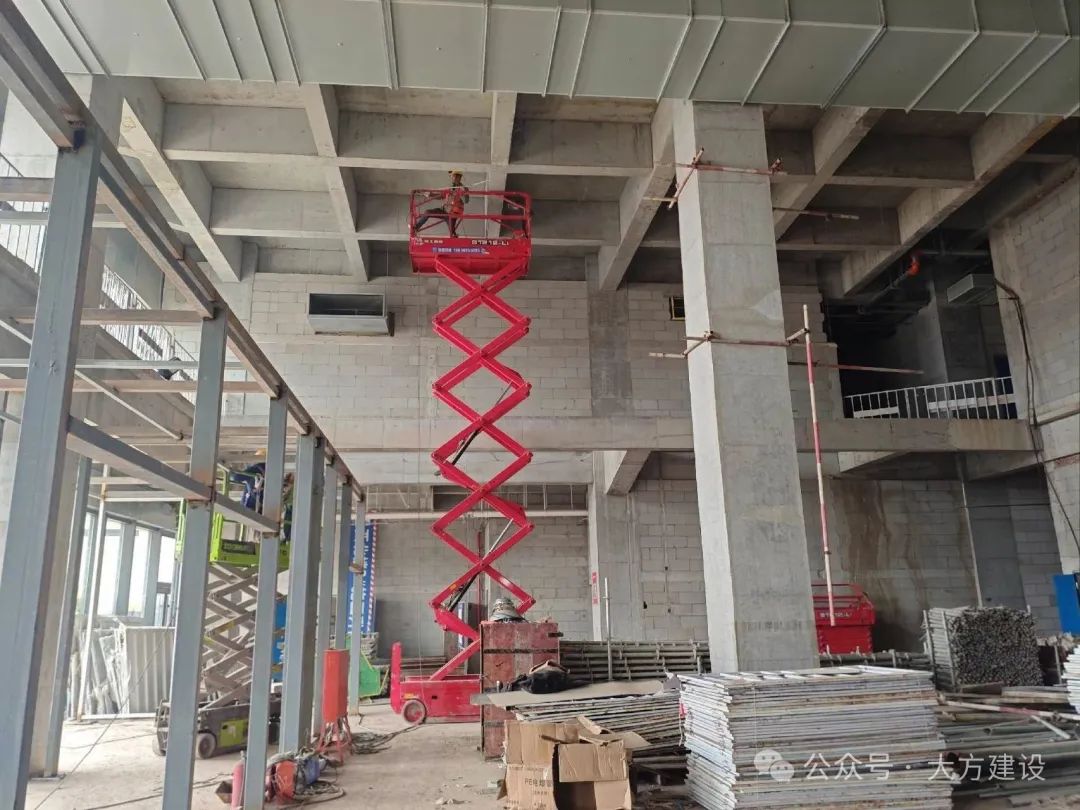

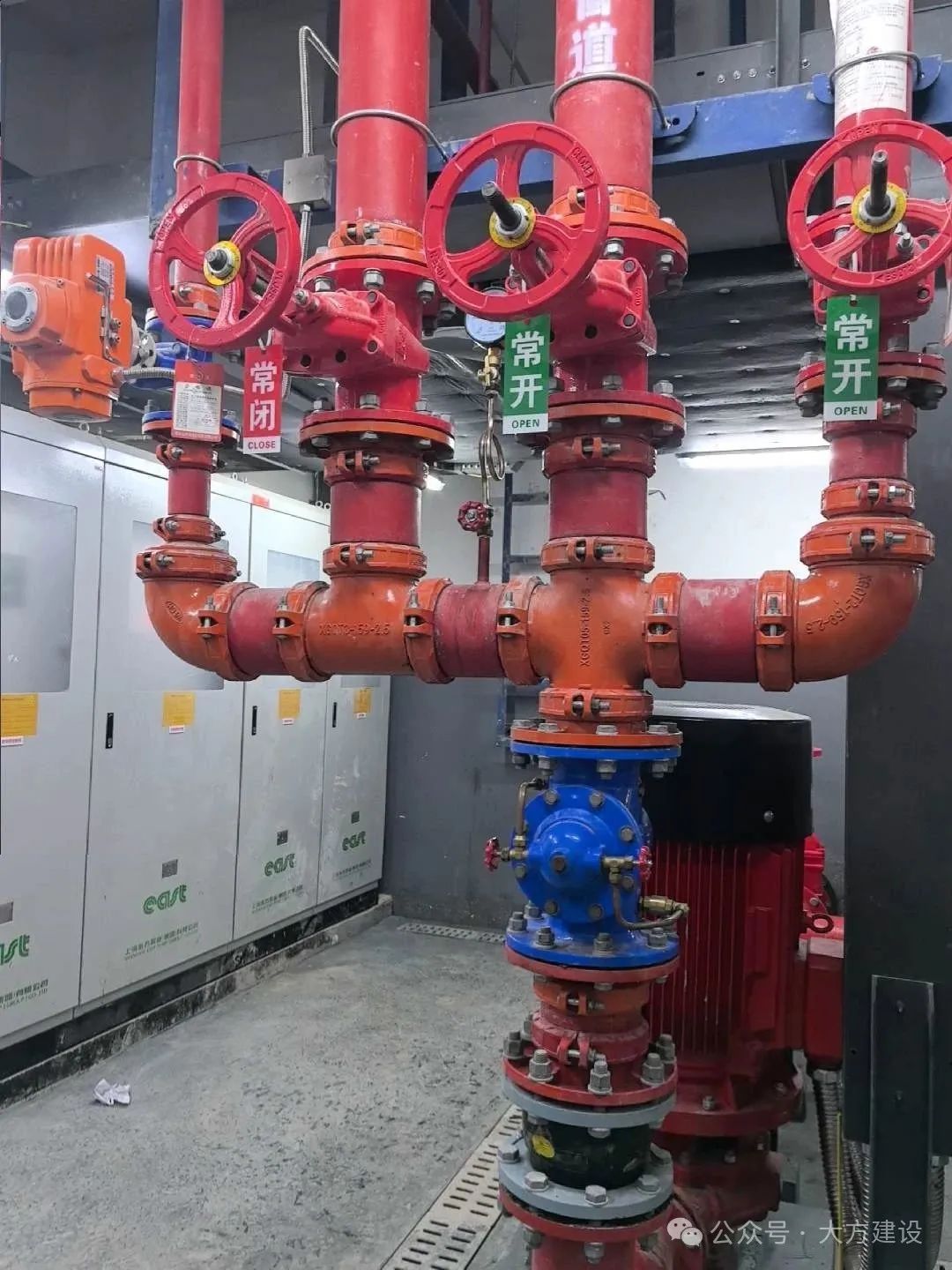

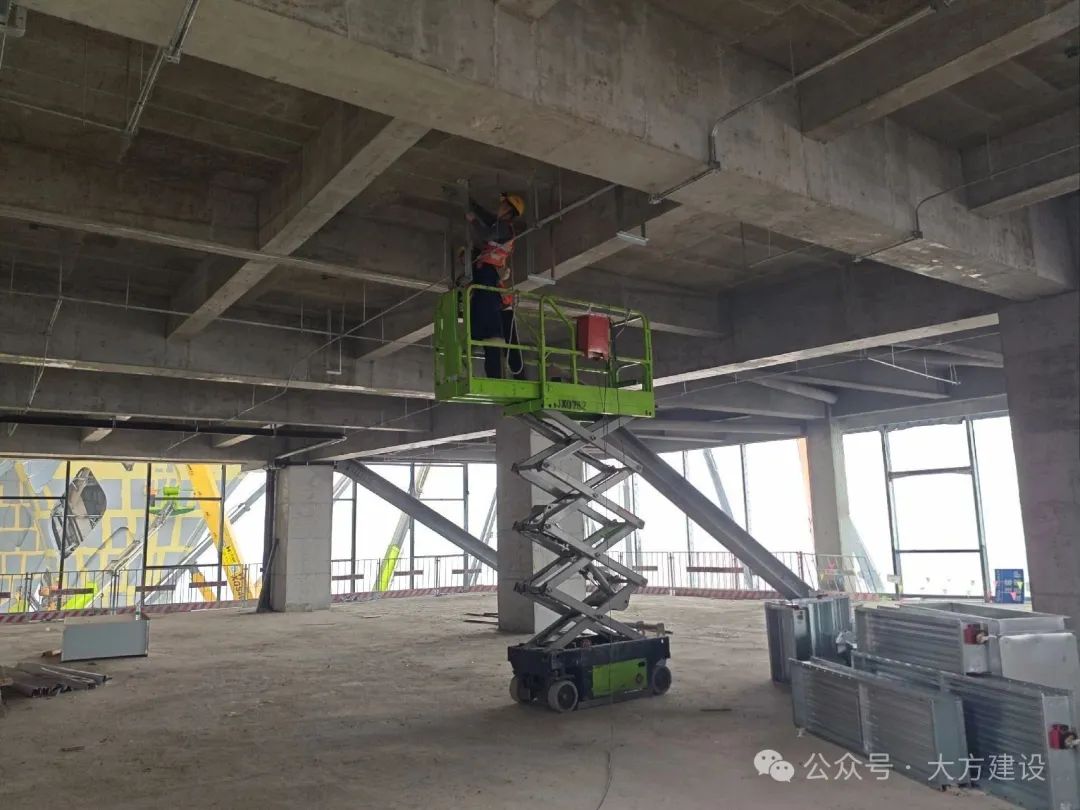

重慶東站(西北樓、西南樓、東南樓)消防工程核心消防水泵組功率與體型遠超常規,其精密吊裝、運輸與安裝定位(基座水平度、軸線)在有限空間內面臨嚴峻挑戰。為此,我司項目部精密規劃專項方案,并運用高精度激光定位全程校準,確保設備穩固落位,同時采用特制重型減振基座與高性能裝置化解大功率運行帶來的震動噪音難題,保障長效平穩運行。

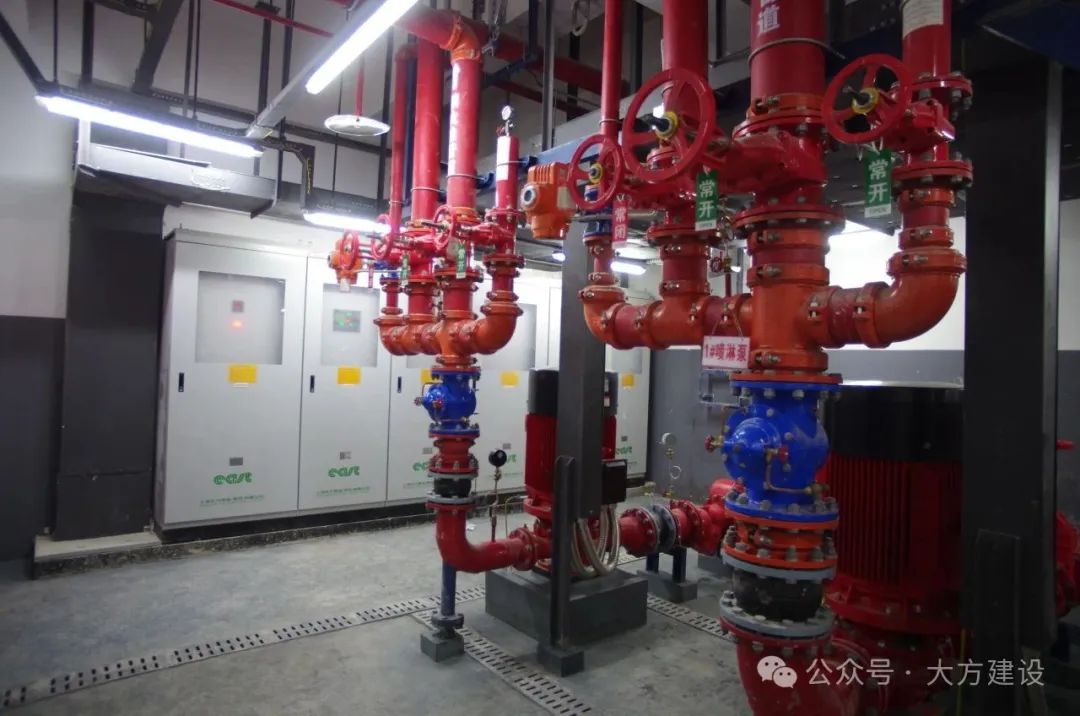

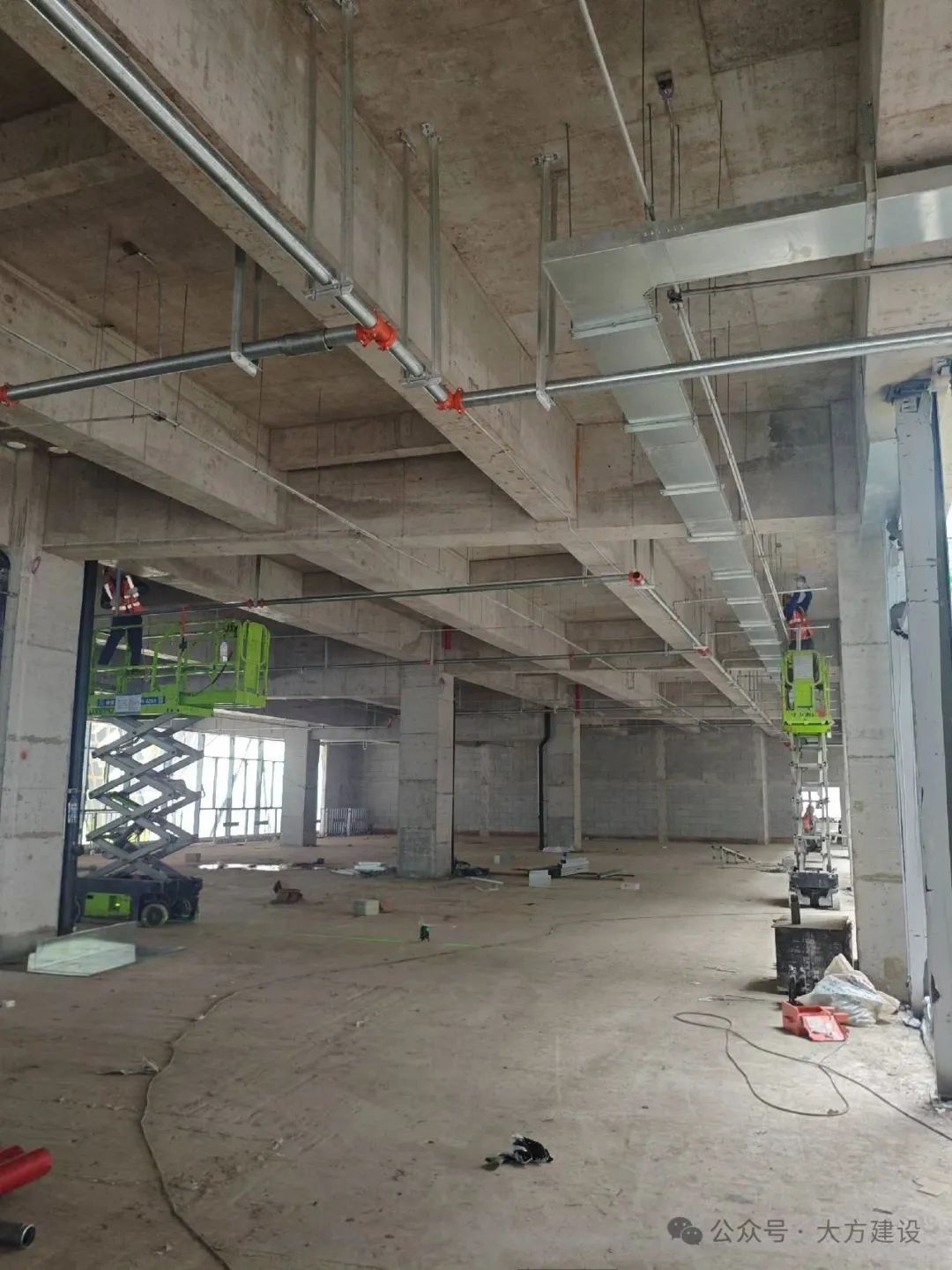

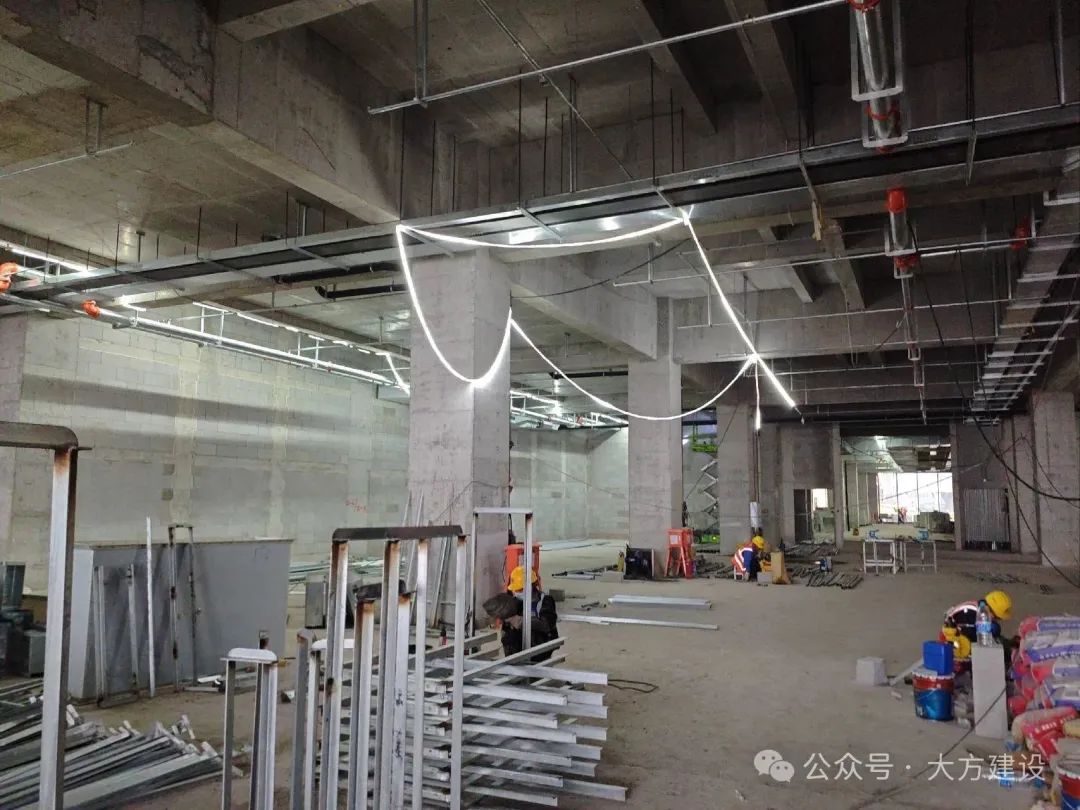

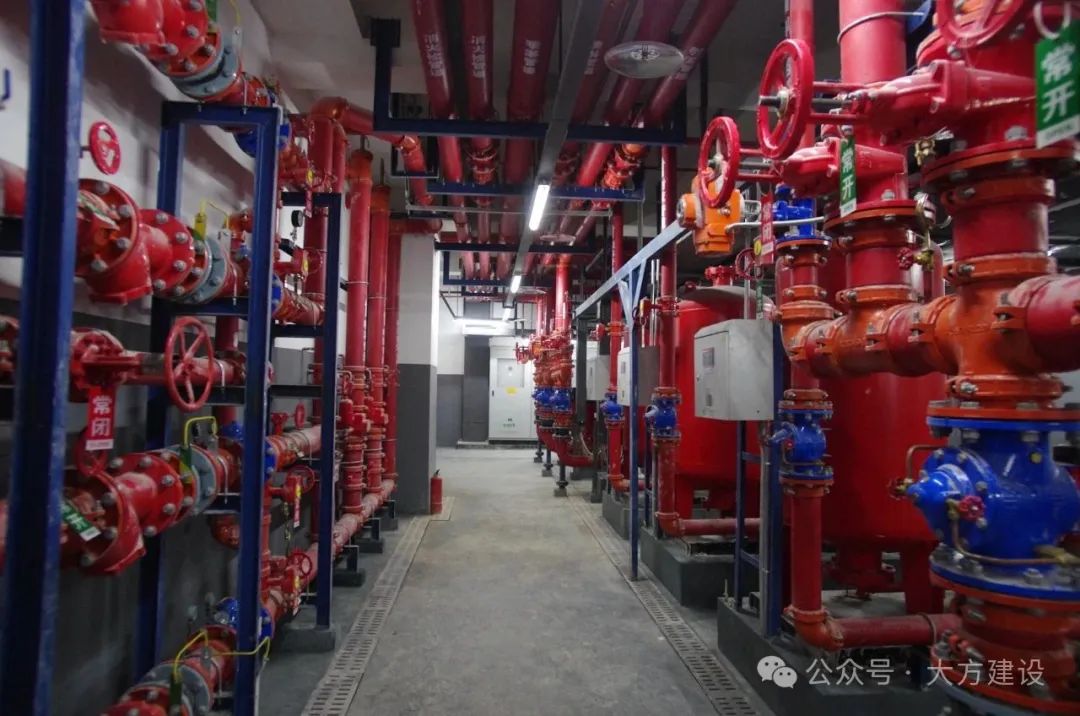

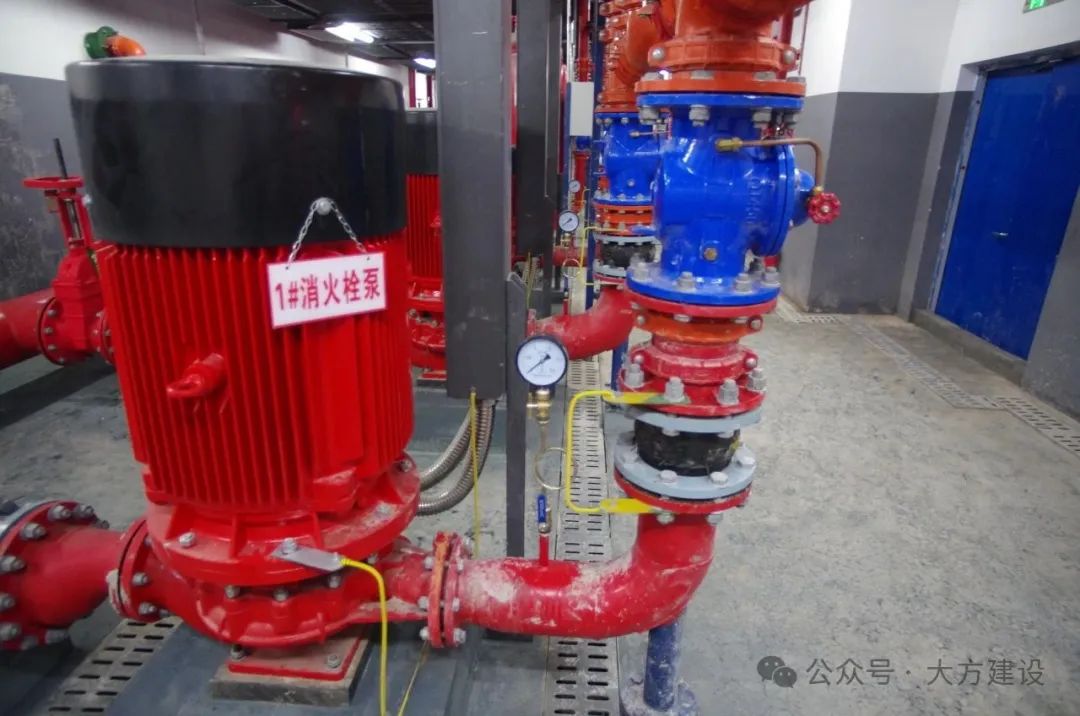

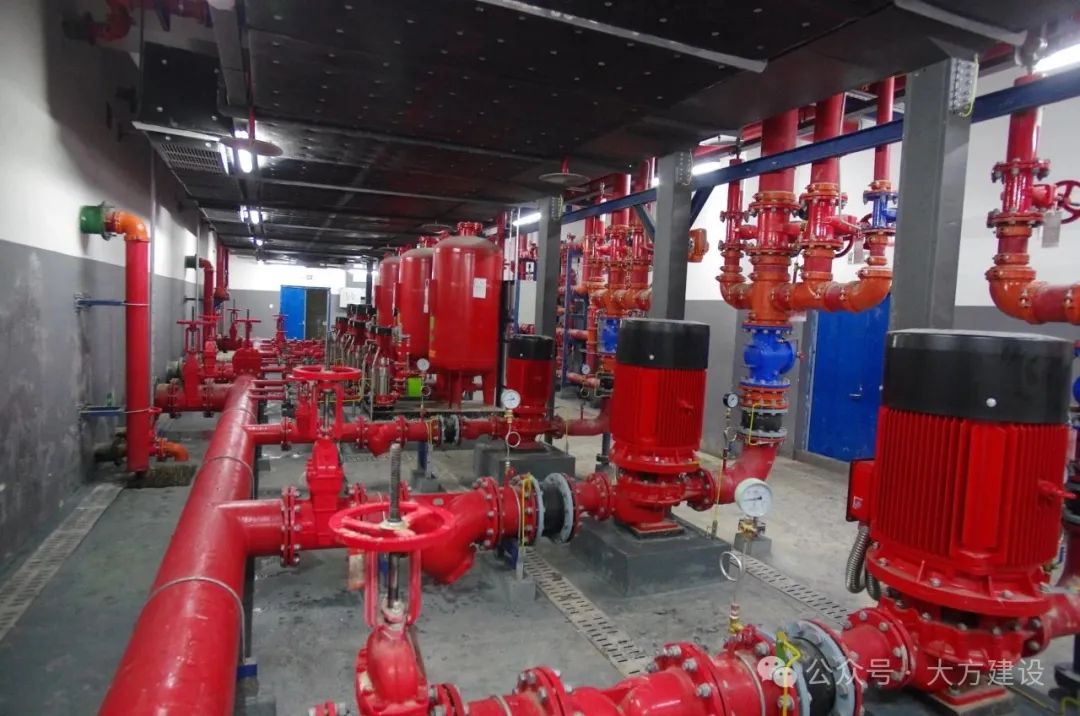

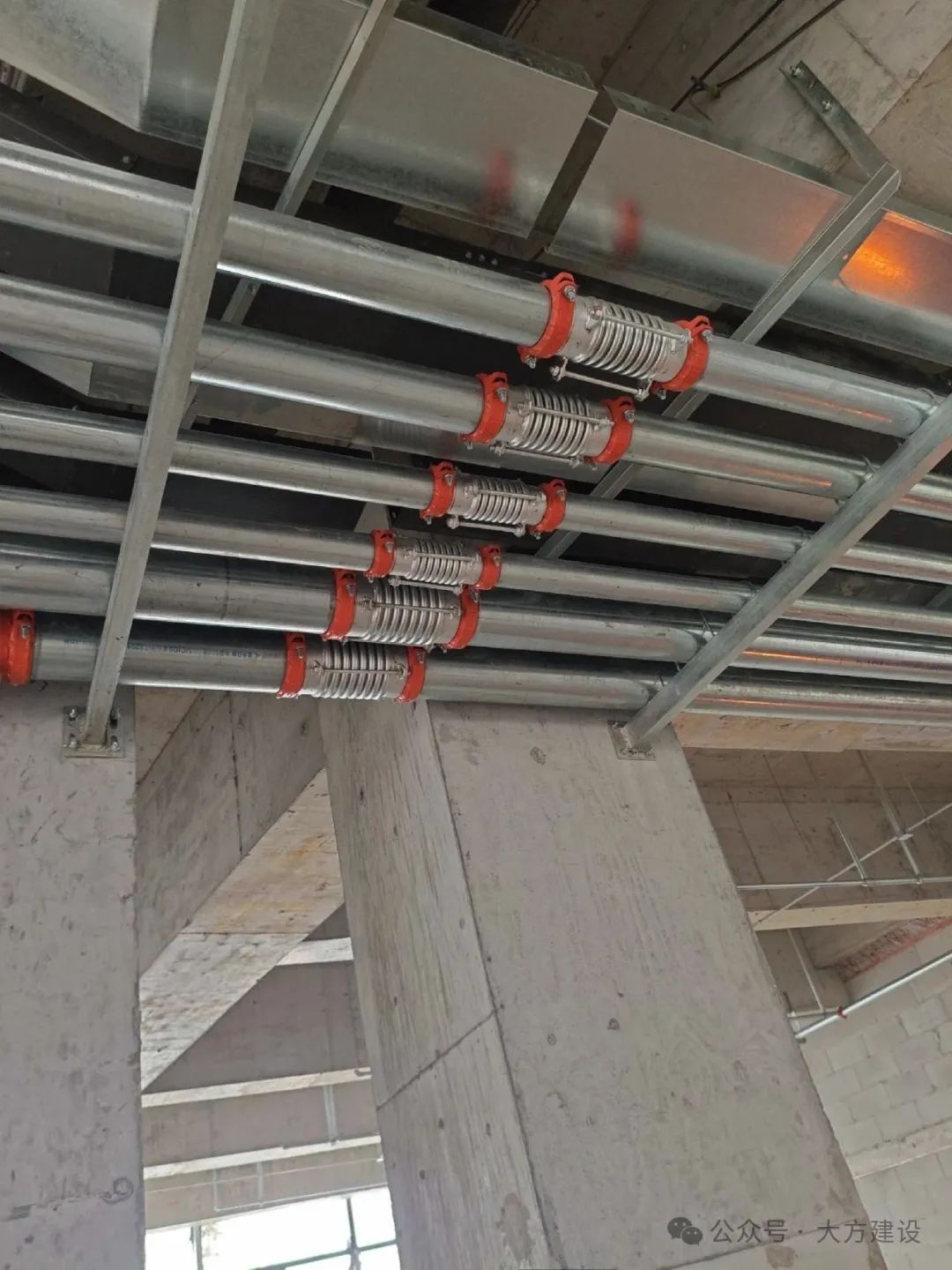

更復雜的考驗在于水泵房內精密的管道系統,匯集了DN300級主干管、泄壓管、循環管及各類控制管線,其管徑較大、種類繁多、走向高度密集交錯,對空間布局、水流暢通、抗震穩固及后期檢修構成巨大挑戰。攻克此難點,我司深度應用BIM技術進行三維管線綜合碰撞檢測與深度優化,在虛擬空間生成最優管線走向;施工時進行高精度測量放線和確保大口徑高壓管道焊接質量(100%無損檢測),為整個管網在長期運行及緊急狀態下的絕對安全穩固鑄就了堅實根基。同時,該項目泵房采用了物聯網泵組及控制系統,實現了對消防設備的實時監控、遠程控制、故障預警和智能維護等功能,從而提高了消防系統的整體應急響應能力和管理水平。
PART .02
“智慧大腦中樞”精準攻堅

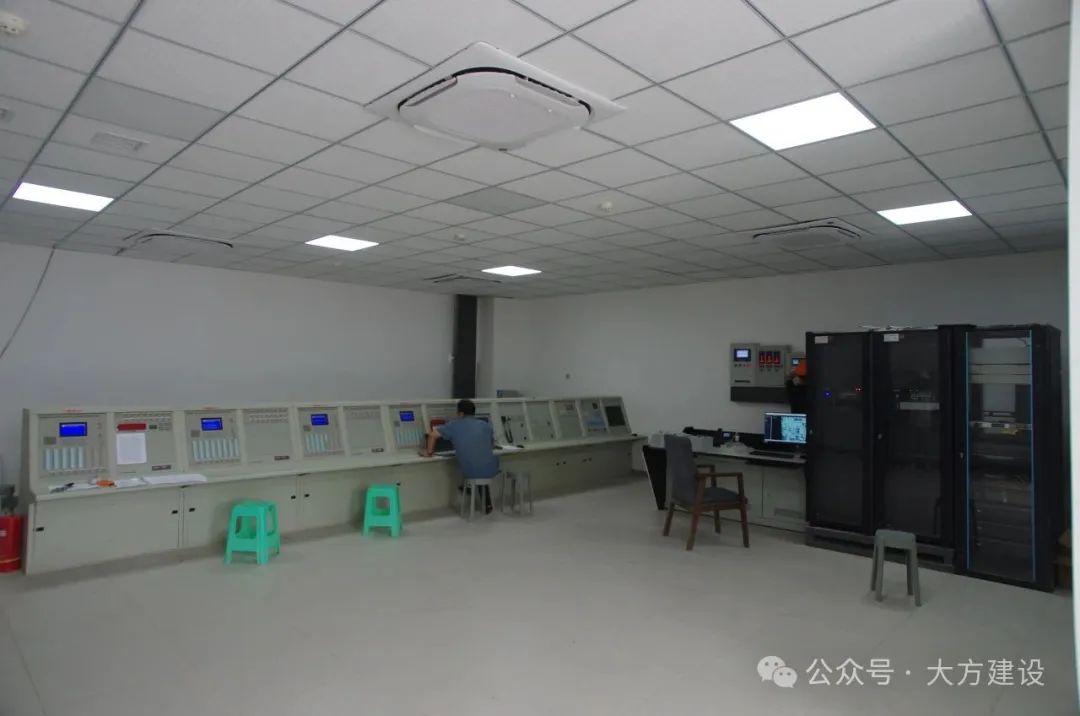

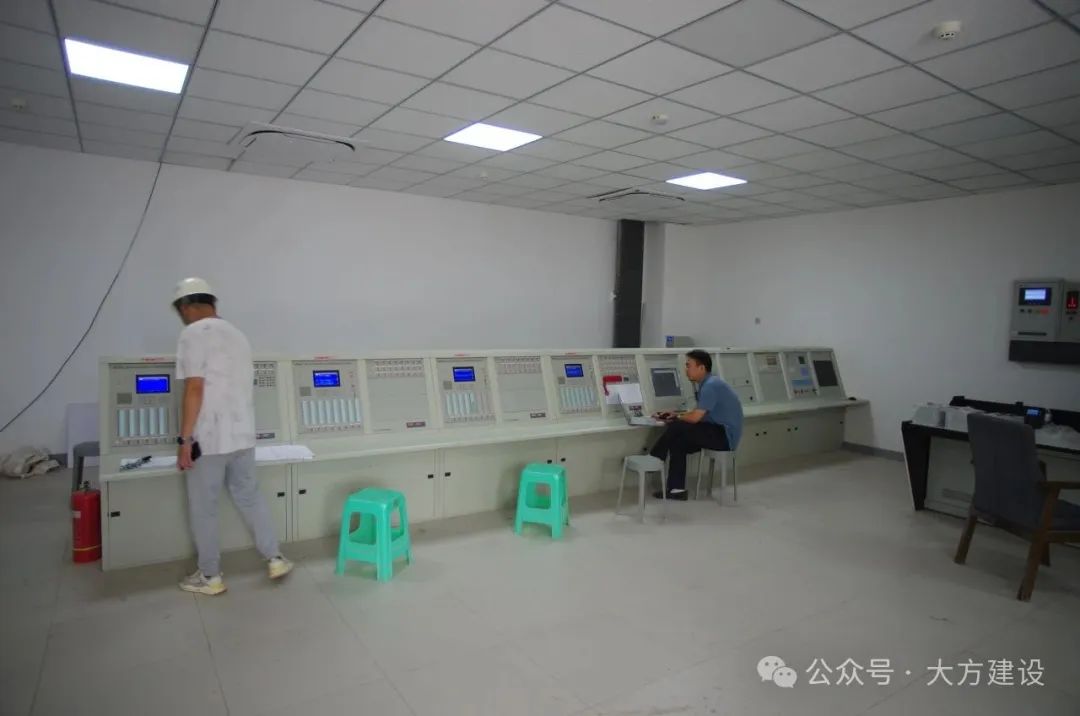

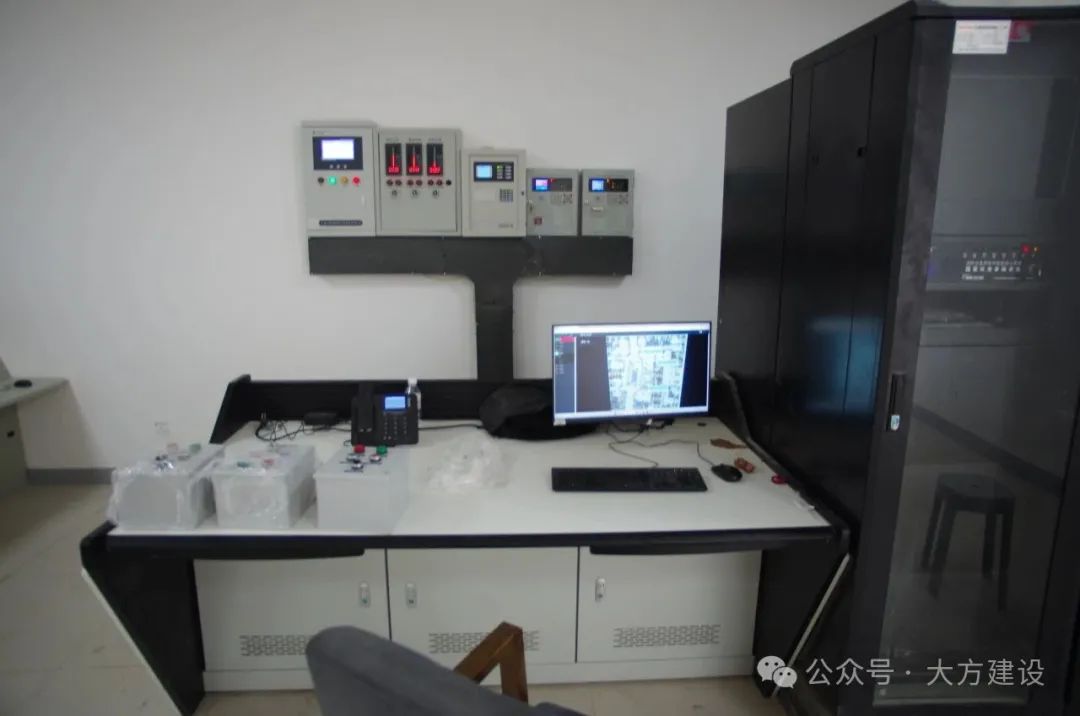

消防控制室作為消防工程的“智慧大腦”與應急指揮中心,肩負大規模系統集成、毫秒級可靠響應重任,需實現7x24小時零失誤運行,并構建多重冗余保障體系。我司承建的重慶東站(西北樓、西南樓、東南樓)3個消防控制室,集成了火災報警、防排煙控制、消火栓系統等核心子系統,涵蓋逾20000個監測點位。面對如此龐大的系統集成體量,我們創新構建“三維數字化管控體系”,通過BIM模型與實體工程色標編碼的實時聯動,實現兩萬監測點精準互聯,嚴格管控每一根線纜終端,為信息的無損傳遞筑牢物理根基。
同時,我們打造了多重冗余堡壘:系統電源采用 “雙路市政電源(ATS實時熱備)+ 5000VA工業級UPS(核心設備續航≥3小時)+ 自啟動柴油發電機組”的三級動力護盾。當市電中斷,ATS在毫秒間無縫切換;15秒內柴油機組自動啟動,30秒內完成全負荷供電接管,確保指揮中樞絕對零中斷運行。
PART .03
重慶東站消防聯動調試

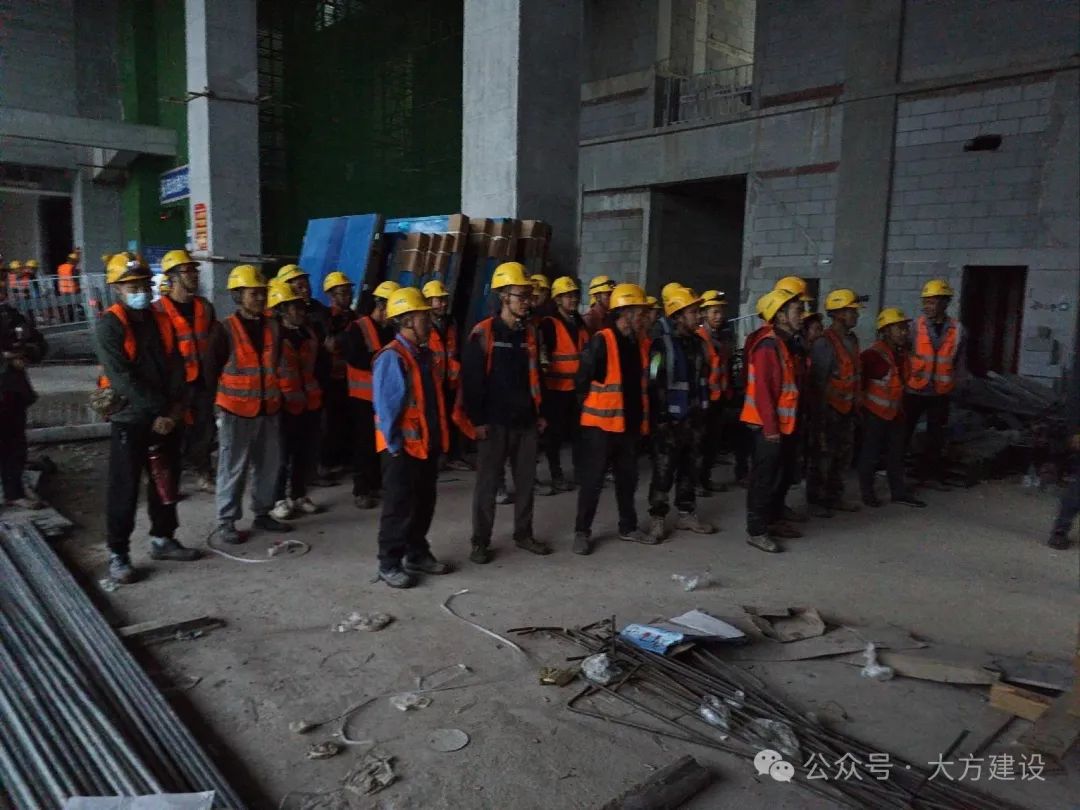

重慶東站(西北、東南、西南樓)消防工程與總包單位實施的東站整體消防系統進行聯動調試是項目收尾的關鍵環節,實現各消防子系統與總控系統的高度集成。面臨重慶東站既定開通時間和消防驗收的強制前置條件,工期壓力成倍放大了技術整合、多單位協調及高風險測試的難度。
針對收尾聯動調試的復雜性與工期壓力,我司項目部采取系統性、前瞻性策略全力攻堅。技術層面,聯合設備供應商與總包單位鎖定通訊接口標準與數據點表,并運用BIM模型對核心聯動邏輯進行深度優化。應對開通時限壓力,項目部實行了“分層推進、資源聚焦”的分級調試法。技術團隊多班輪替、充分利用非交叉施工時段,并配置快速響應小組,確保問題即時發現、定位、解決。優先確保各區域子系統單體功能完善達標,繼而分區域、分系統逐步疊加測試聯動功能,最終高效協同總包單位在確保安全的前提下,頂住工期壓力,高效完成全站、全系統綜合聯動,為重慶東站按期開通及消防驗收一次性通過提供了堅實保障。
作為重慶東站(西北、東南、西南樓)消防工程的承建單位,大方建設自項目開始便以攻堅姿態迎難而上。面對大體量站房、多系統集成等嚴峻挑戰,公司迅速抽調資深消防工程師及技術骨干,組建“攻堅突擊項目部”。依托精細化管理、動態協調機制、BIM技術應用及多年類似的項目經驗積淀,團隊成功克服困難,確保項目在重慶東站既定開通時間前順利完工。該項目的圓滿完工,不僅是我司在大型復雜安裝工程領域取得的重要成果,更是我們打造的一項具有代表性的消防工程類優質工程業績。
END
掃二維碼用手機看

全國客服熱線:023-67720110
公司地址:重慶市渝北區新牌坊新溉路6號中渝·都會9號16樓
電 話:023-67720110 67722490
傳 真:023-67720259
郵 編:401147
郵 箱:cqdfzs@vip.sina.com

-掃描關注我們-
Copyright ? 2020 重慶大方建設工程有限公司 版權所有
